装修报价便宜,开工后一路加钱:签约前怎样查漏项、管住增项?
报价低不等于总价低。签约前先把范围、材料、许可和增项规则写到同一张清单里。
加州住宅装修核价与变更管理指南
北美华人网 · 住房难题解决手册|首批发布第02篇
适用地区:美国加利福尼亚州|资料核验:2026年9月8日|版本:1.0
适合谁: 准备签装修合同、正在比较报价,或者已经开工、不断收到追加收费的房主。以现有住宅的厨房、浴室等翻修改造为主要场景。
本文的边界: 不作为新建房屋、ADU、商业工程、保险理赔或特殊服务维修合同的完整指南。许可、检查与技术要求须按房屋地址和具体施工范围另行核实。以下表格是核对与沟通工具,不是完整法定施工合同,也不替代律师意见或专业工程判断。本文未经执业律师或工程师专业审核。
导读:不要先问“能不能再便宜一点”
假设两家装修队,一家报28,000美元,另一家报32,000美元。第一家说“基本都包了”,但报价没有写清施工许可、垃圾清运、淋浴玻璃和瓷砖预算。把这些补齐后,第一家的同口径费用可能反而更高。
低价并不一定有问题。比较报价时,要看相同范围和材料标准下的总成本,不能只看首页数字。 CSLB也建议取得至少三份书面报价,并使用相同的图纸、规格和施工范围进行比较。[4]
后文先处理签约前的漏项,再说明开工后怎样核对变更和重复收费。项目已经出现争议的,也能照着文中的表格整理证据。
如果今天就要作决定,请先让对方补齐范围、排除项和材料暂定额,并把付款节点改成可以核验的交付节点。尚未授权的非紧急新增工作,要等完整报价和变更单到手后再决定。价格和范围没有谈清前,不要回复“先做吧”。
现场若有即时危险,立即离开危险区域。 联系相应的紧急服务或专业人员。把必要的安全处置单独记录,不要为了继续议价而让损害扩大。
用 CSLB Check a License 核对执照主体与当前状态。工程是否需要许可,可以先看 CSLB 许可说明,再向房屋所在地的 building department 确认。
US$4.99 一次性购买,不自动续费。购买后在本站阅读完整文章并使用同口径报价表、付款节点表、增减项底稿和双语沟通模板;不含独立 PDF、个案审核、施工合同起草、工程判断或律师服务,不保证报价、节省金额、工期或争议结果。
一、签字和付款前,先知道这些底线
1. 书面合同门槛与“小额无证工作”门槛不是一回事
截至本文核验日,BPC §7159对相关住宅装修合同的书面要求,仍以人工、服务和材料合计超过500美元 为关键门槛;该条还规定了开工前交付双方签字合同、变更单及告知事项等要求。特殊服务维修合同等另有规则,不能只看金额套用。[1][3]
另一个容易混淆的数字是1,000美元。BPC §7048中的小额工作豁免,涉及总价低于1,000美元 、不需要施工许可、不雇人协助等条件,并禁止为规避规则拆分大工程。它不是把所有装修书面合同的门槛改成1,000美元。普通厨房、浴室翻新,不应靠拆成数张小单规避执照要求。[5]
2. 定金一般不是“总价的三分之一”
适用的一般规则是:定金不得超过1,000美元与合同总价10%中的较低者。例如,8,000美元合同的一般上限是800美元;30,000美元合同的一般上限是1,000美元。特殊订制材料本身不构成突破上限的理由。[2][3]
确有法定例外,但不是一句“我们有保险”就成立。 BPC §7159.5(a)(8)对符合条件的完整履约及付款担保、相关担保或经批准的共同资金控制安排设有例外。普通执照担保与这些安排不能混为一谈。对方主张例外,应先取得文件并向CSLB核验,不要仅凭销售人员解释转账。[2][4]
3. 没签变更单,不等于一定可以不付钱
一般要求是,新增或改变的工作在施工前写成变更单,由双方签字,并说明范围、增减价款及对付款或完工安排的影响。但法律也保留了承包商在特定情形下,依据防止不当得利等法律或衡平救济请求报酬的可能。[1]
所以,“对方程序不合规”与“这笔钱最终是否欠付”是两个问题。 不能只凭缺少签字就宣布所有新增工作免费,也不要用争议增项为由,自动拒付所有已到期、无争议的工程款。
二、比较报价前,先把“谁做、做什么”固定下来
先核对签约主体,不只看微信头像和名片
在CSLB的“Check a License”入口,用执照号或企业名称查询,再与拟签合同核对。该入口也能查询Home Improvement Salesperson(家装销售人员)登记和可披露投诉信息。[6]
建议把结果保存为带日期的PDF或截图,并核对以下事项:
| 核对项 | 需要得到的明确答案 |
|---|---|
| 企业与执照 | 合同中的法律主体、执照记录和实际承揽关系是否对应?执照当前是否有效? |
| 施工资格 | 执照类别与实际工作、分包安排是否匹配?不确定时向CSLB询问。 |
| 谈单与签字人 | 对方是业主、授权代表还是销售人员?是否有代表签约主体的权限? |
| 保险与担保 | 索取相关保险资料,核对投保主体、日期与承保范围,不把“有执照”当作全部保险证明。 |
| 付款对象 | 收款名称与合同主体不一致时,先取得可验证的关系说明;不要直接付给来历不明的第三方。 |
| 联系与分包 | 谁对现场负责、谁可批准变更、是否使用分包商,以及怎样取得分包名单? |
这是筛选清单,不是信用担保。查询没有看到投诉,也不能据此认定所有工程都没有问题。
2026年新增事项要留意。 现行合同规则要求填写是否使用分包商;使用时,应按业主请求提供分包商名称、联系信息、执照号和类别,相关变更单还涉及相应分包告知。另有2026年生效的要求,涉及承包商电子邮箱、协助查找和填写取消通知的电话,以及允许电子邮件取消的安排。[1][7]
给不同承包商同一份需求,不要分别口头描述
一份用于询价的需求说明,至少固定房间和尺寸、保留与拆除部分、是否改动水电位置、材料选择、需要交付的文件,以及哪些内容尚待检查。凡是后续改变需求,给所有正在比较的承包商同步同一版本。
如果厨房还没有布局、浴室还没确定是否挪排水位置,先做勘查和方案确认,再索取可签约的报价。不确定的范围,不会因为报价封面写着“全包”就自动消失。
三、把“全包”拆成一张范围表
CSLB要求合同细化材料与施工内容,并提示写明许可责任、清理清运和书面保修等事项。以下将这些要求转成询价问题;具体施工方法和合规标准仍由相应专业人员确定。[3]
每一项只接受四种状态:已包含、明确不包含、暂定额、需检查后报价。 “看情况”“到时再说”不是可比较的价格。
| 范围 | 必须问清的问题 |
|---|---|
| 现场保护与拆除 | 拆到哪一层?保留哪些设施?地面、通道和非施工区域怎样保护? |
| 清运与收尾 | 垃圾搬运、容器、倾倒费用、最终清洁是否包含? |
| 基层与隐藏条件 | 现有基层按什么状态报价?哪些损坏已包含,哪些需暴露后另评估? |
| 防水与铺贴 | 覆盖范围、系统和材料、节点处理、适用测试与检查责任是否写清? |
| 水、电、通风 | 哪些位置不变、哪些改动?设备和连接配件是否包括? |
| 主材与设备 | 品牌、型号、数量、尺寸和颜色是否确定?没有确定的预算是多少? |
| 柜体与台面 | 测量、制作、运输、安装、开孔、收边及五金分别由谁负责? |
| 玻璃与门 | 是否包含测量、定制、五金和安装?尺寸变更怎样处理? |
| 修补与恢复 | 开墙后的封补、油漆范围、相邻饰面的恢复是否包含? |
| 许可与图纸 | 谁确认许可要求,谁申请、付费、安排检查和完成结案? |
| 管理与附加费 | 税费、运费、停车、搬运、管理费、分包加价怎样计入? |
| 交付与保修 | 完工标准、整改清单、说明书、保修资料和必要检查记录何时交付? |
许可不要只听装修队口头说。 CSLB建议向当地建筑部门确认要求。用房屋地址确认主管部门,再提交实际范围:换饰面、换设备、改管线或改结构并不是同一件事。不要默认一个城市的规则适用于全县,也不要把“承包商负责办理”误读成“费用已经包括”。[8]
如果对方要求你作为Owner-Builder申请许可,先弄清责任。CSLB说明,以该身份签署许可申请,会承担项目各阶段的相应管理和合规责任;这不是一个只为省钱而填写的无关标签。[9]
老房另加一项前置核查。 对1978年前住宅中可能扰动油漆的付费装修工作,要核实EPA含铅油漆翻修规则及适用例外,不能只凭承包商拥有普通执照就跳过这一步。是否需要相关认证和防护,应在报价前明确。[10]

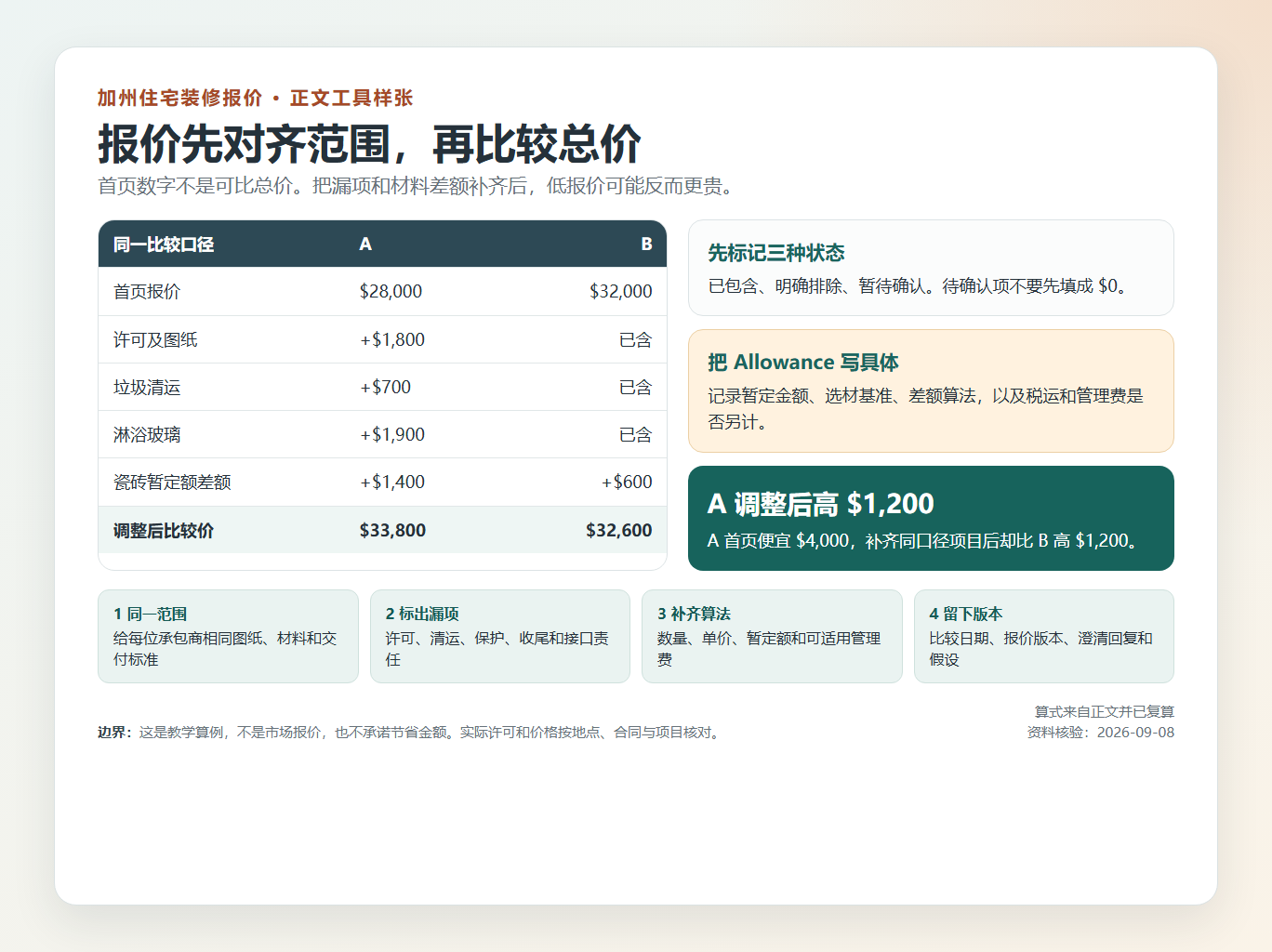

四、同口径比价:28,000美元未必比32,000美元便宜
下面是完全假设的教学算例,不是市场行情,也不是实际客户案例。假定两家的施工质量、数量、工艺和其他条件相同,补项金额均已覆盖本例约定的税运与加价,不存在重复计费。
双方选定的瓷砖材料需要2,600美元,但A报价中的材料暂定额只有1,200美元,B为2,000美元。
| 统一比较的项目 | A报价 | B报价 |
|---|---|---|
| 报价首页总价 | $28,000 | $32,000 |
| 必需的图纸与许可费用补项 | +$1,800 | 已包含 |
| 清运补项 | +$700 | 已包含 |
| 淋浴玻璃补项 | +$1,900 | 已包含 |
| 瓷砖暂定额补足至$2,600 | +$1,400 | +$600 |
| 已知范围的可比总价 | $33,800 | $32,600 |
在这个算例中,A的首页报价便宜4,000美元,补齐漏项后却比B贵1,200美元。先把比较口径对齐,再谈砍价。
你自己的计算可以分两层:
已知范围可比价 = 报价总价 + 必需但未含项目 + 同标准材料调整 + 已确认附加费用 − 删除项目抵扣。
个人总预算 = 已知范围可比价 + 业主直接采购及其他未重复计算的支出 + 自己保留的应急资金。
没有查清的隐藏条件单独列“待确认”,不要填成0美元,也不要把一个随意估计的数字包装成最终价。应急资金是你自己的预算缓冲,不是承包商可以自动使用的增项额度。
在真实选择中,先排除资质、范围和付款条件不清的报价,再比较价格。不能因为一家公司在上表里更便宜,就忽略实际材料、工期、施工安排和服务差异。
五、最容易算错的三类费用
材料暂定额:Allowance不是“任意挑选都包含”
本文用“材料暂定额”指尚未最终选定材料时,报价中暂留的金额。这个名称本身不决定怎样结算,必须读合同里的具体定义。
请让对方写清:金额对应哪些产品;是否含税、运费与安装;实际低于预算是否抵扣;高于预算怎样计算;管理加价按全部采购额、超出额还是其他基数计算。不要自己假设统一规则。
假设算例: 合同已包含1,200美元材料暂定额;最终选择的同口径材料为2,000美元;合同另约定只对800美元超出额收取10%管理费,且无其他费用。那么增加的是800+80=880美元,不是再付整笔2,000美元。这是指定条款下的计算,不是法定加价标准。
若改选的材料还改变安装工艺,材料差额与新增人工要分开说明。不能用“你升级了”一句话把所有费用混在一起。
数量与单价:先写清单位,再讨论总额
例如地板找平、额外线路长度、基层更换,报价可能涉及按面积、长度、数量或工时结算。可以事先约定测量方式、单价包含哪些人工材料、最低收费、记录方式,以及追加范围必须再次批准的界限。
“每平方英尺多少钱”没有回答是否包含拆除、辅料和收边;“人工每小时多少钱”也没有回答人数、工时确认和材料加价。
对确实无法在开工前确定的局部,建议采用有边界的勘查与分阶段授权 :先说明打开哪里、恢复责任和勘查费用,拿到结果后再报价后续工作。涉及结构、危险材料或其他安全问题时,不自行拆查。
业主自购:省去采购费,不代表接口问题自动消失
自购前,把测量与兼容性、交货日期、卸货存放、缺件与退换、保修联系、延误影响写清,并让安装方确认拟购型号能用于已经确定的方案。
还要核对原合同是否已包含同一材料。自购了新材料,原合同中被取消的供料范围和价款应明确怎样调整,避免付两次。 是否可以抵扣以及抵扣多少,要形成双方确认,而不是自己在最后一笔款中扣除。
不要把实际仍由同一承包商整体承揽的业务,改名成“业主代买材料”,以为这样就能当然绕开定金或预收款限制。[2]
六、签约时,把这些问题变成可核验的附件
不要拿本文的工作表替换正式Home Improvement Contract。法定文字、取消通知、保险告知、留置权警告、分包告知和排版要求,应由合规的正式合同承载。CSLB的合同指引可用于核对,但旧表格还要检查是否已纳入2026年更新。[1][7][15]
建议用一张附件清单固定双方已经谈妥的内容;材料、清运等口头承诺也应在书面文件中落实。[14]
| 附件或约定 | 签字前要达到的状态 |
|---|---|
| 范围与图纸 | 使用同一日期和版本,注明哪份替代旧版;不要留下互相矛盾的报价。 |
| 材料表与排除项 | 型号、数量、暂定额、业主自购及不包含项目均有明确记录。 |
| 价格与付款表 | 写美元金额和交付节点,区分定金、阶段款与真正的最终交付。 |
| 变更流程 | 谁提出、谁报价、谁批准;同时处理增加、删除与替换。 |
| 隐藏条件 | 怎样留证、检查、报价和保护现场;未批准前如何限制扩大范围。 |
| 工期与配合 | 大致开工、完工日期;材料选择、交货和合理延期的记录办法。 |
| 许可与检查 | 谁申请、谁付费、谁安排检查、谁处理不通过的问题。 |
| 完工与争议 | 交付标准、整改及书面保修;阅读暂停、终止、通知、仲裁及费用条款。 |
签字后才想退出,要立即核查取消权,而不是继续口头拖延。 相关合同可能适用3个营业日的取消安排;65岁及以上买方可能适用5个营业日,特定已宣布紧急状态的灾害修复合同可能适用7个营业日。适用与起算受合同类型、交易场所、告知交付等因素影响,并非所有装修合同都能按同一规则退出。[1][16]
这里的“营业日”也不能直接理解为周一至周五:相关民法定义通常计入星期六,并排除星期日与指定节日。应核对自己收到的签署副本、适用取消通知和准确截止时间;2026年的现行要求允许相应电子邮件取消。议价邮件不等于明确的取消通知。 [1][7][16]
七、付款表怎样写:为可核验的工作付款
除适用定金及法定例外外,承包商不得请求或收取超过已完成工作或已交付材料价值的款项。把一笔预付款改名为“第二期款”,不会自动改变它的性质。[2]
下面是付款节点工作表,不是行业价格或固定比例建议。各期金额须根据实际范围与价值协商;必要的检查只有在该项目适用时才列为条件。
| 付款节点 | 合同中要写的可核验内容 | 金额与核对 |
|---|---|---|
| 定金 | 合同生效与定金约定;核实是否适用一般上限或真实例外。 | $____ |
| 拆除与基层阶段 | 明确完成的区域、数量和清运;必要记录已经提供。 | 本期$____;累计$____ |
| 隐蔽工程阶段 | 对应水电等具体范围;适用检查结果及材料交付记录。 | 本期$____;累计$____ |
| 安装阶段 | 按材料表核对型号、数量、安装范围和未完项目。 | 本期$____;累计$____ |
| 最终交付 | 约定工作、整改及适用最终检查完成;交付约定资料。 | 本期$____;累计$____ |
每次付款前核对:账单属于哪个节点;完成和交付记录是否对应;此前累计付款是多少;有没有同一材料或同一增项重复收费。付款凭证注明合同、阶段与变更单编号,保存到账或收款记录。
不要照抄“先付30%,做一半再付40%”。 百分比可能遮住最重要的问题:当期到底交付了什么。也不要认为“银行愿意放款”就代表你已完成工程验收;相关预收款限制也涉及贷款方提前付款的情形。[2]
尾款与留置款不是同一个概念。 这里列的是尚未完成的最终交付工作对应的付款节点,并不是建议扣住此前已到期工程款。已有合同不能单方面改成新的留款比例;有关扣款、暂停付款或终止合同的争议,应先取得法律意见。
收据之外,还要关注分包与供应商的付款链
仅拿到总包收据,甚至总包自己的留置权解除文件,并不保证所有分包商和供应商都已获付款。CSLB提供阶段付款、最终付款对应的有条件及无条件Waiver and Release表格,使用场景不同。[11]
一般核对顺序是:对即将支付、尚未到账的相应款项,核查适当的有条件表格;付款完成后,再核查该已付款范围所对应的无条件文件。应由相应权利人签署,核对金额、日期、覆盖范围及例外,不要要求对方谎称收到尚未到账的钱,也不要把一张总包签字表当作所有人的解除。[11]
若已出现正式留置权文件或对付款义务发生重大争议,不再只用普通催款模板处理。
八、收到增项时,先分清它是哪一种
下表是核价与谈判分析,不是对某笔费用法律归属的最终判断。合同内容、现场条件、双方授权和适用法律都会影响结果。
| 增项类型 | 应先核对什么 | 建议处理 |
|---|---|---|
| 业主新增或升级 | 原范围与新要求差在哪里?删除的旧项目如何抵扣? | 可以谈新增费用,但先写清净增加金额、工期和付款影响。 |
| 拆开后发现隐藏问题 | 现场照片、范围、专业判断,以及合同对该风险的分配。 | 先保全现场信息,必要时取得独立意见;分开批准检查与后续修复。 |
| 原范围中的疑似漏算 | 原合同是否承诺该内容?是否有排除、暂定或其他相关条款? | 要求指出新增依据;不能仅凭一句“报价忘记算”就自动认可。 |
| 疑似施工错误或返工 | 是新增需求、既有损坏,还是未按约完成导致?证据是什么? | 先查明责任;不要把争议整改直接签成自愿升级。 |
| 许可或检查要求 | 要求来自哪一项书面意见?是否本来已在范围内? | 核对书面要求与合同责任,不接受笼统的“City说要加钱”。 |
一份可审核的变更,至少回答这些问题
改哪里,为什么改;增加什么,删除什么;人工、材料和其他费用如何组成;净价款增减多少;是否改付款节点;完工时间怎样变化;需要什么许可、检查或专业意见;哪些人有权批准。 法定变更要求以正式签署文件落实,不能只保存销售人员的一句口头承诺。[1]
特别注意“加价”与“净加价”。替换一个原合同已经包含的项目时,先列新项目总价,再说明旧项目抵扣。不能一边保留旧项目全部费用,一边把新项目再收一遍,除非双方明确约定并确实存在相应成本。

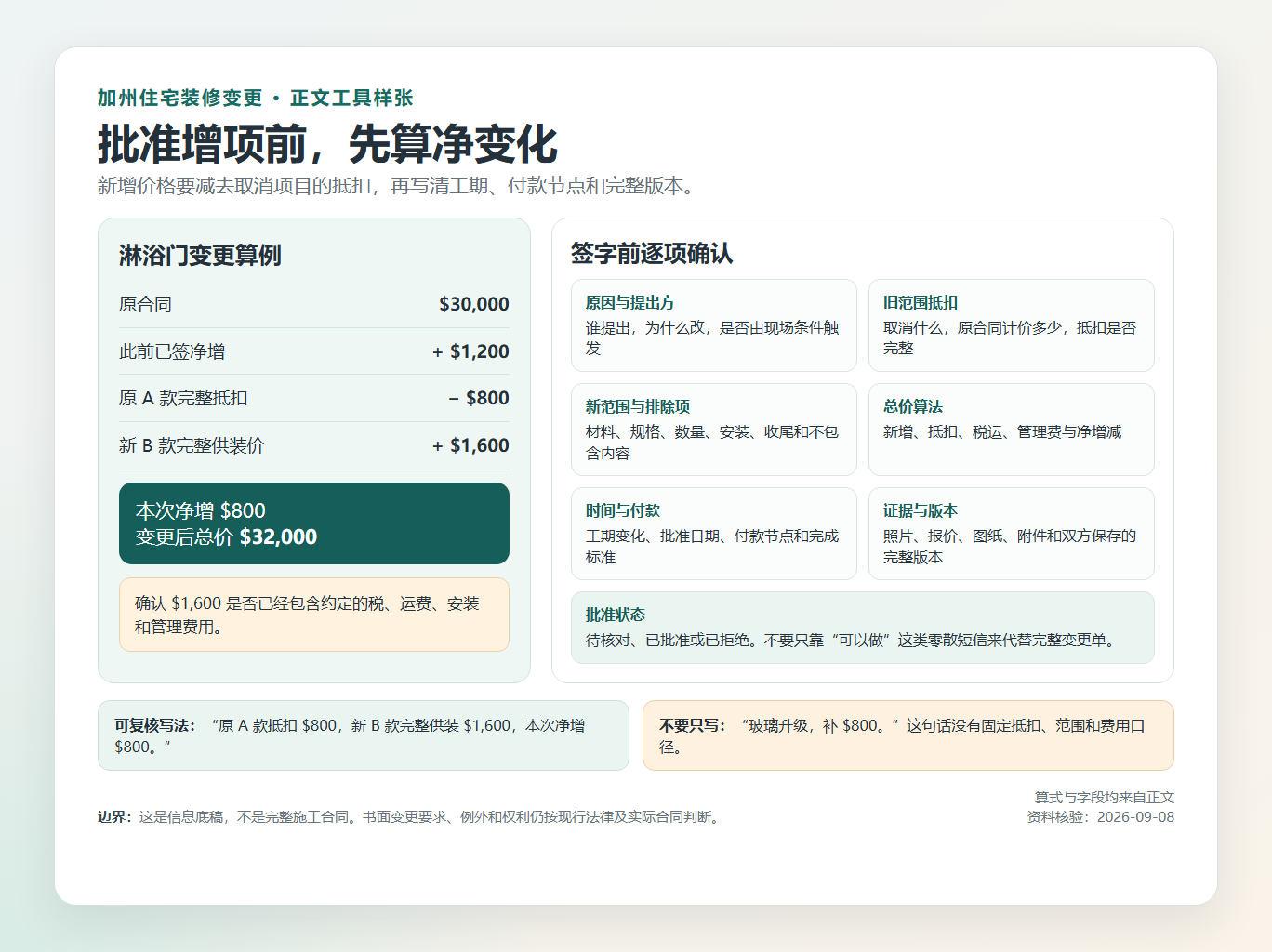

假设填写示例: 原合同30,000美元;此前已签变更净增加1,200美元,目前合同价为31,200美元。业主申请将尚未订购的A款淋浴门换成B款。双方确认A款原计入800美元并全部抵扣;B款完整供装价为1,600美元,已经包含本次约定税运及管理费用。于是,本次净增加800美元,变更后总价为32,000美元。另外明确是否延长工期及新的付款节点,不能只写“玻璃升级,补800”。
批准前先确认完整版本
建议让最终文件有唯一编号、日期和版本,使用双方可确认身份和保留完整副本的签署方式。不要把“收到”“看看吧”“尽快处理”当作你愿意发出的明确价格授权。
批准后保存正式签署版、附件和发送记录。新的报价替代旧版本时,也记录旧版作废。若你已经通过其他方式作出授权,其效果不能仅靠后来补一句“不承认”就消除;应如实保留所有往来。
九、已经开工,今天突然要求加钱:按这个顺序处理
第一步:把请求固定为文字
让对方说明哪项工作、何时发现、为什么不在原价内、金额怎么算、是否影响工期。对方只发总额,先要求拆解,不急着批准,也不要先以“诈骗”定性。
第二步:保存现状,再判断是否需要独立意见
对争议部位拍全景、近景与位置标记,保存原合同版本、聊天、照片原文件、检查意见、付款及到货记录。不要为了拍照触碰带电设施或自行拆开危险部位。
对于结构、重大渗漏、复杂电气等不能凭照片判断的问题,找相应合格专业人员评估。第三方意见也应说明它检查了什么、没有检查什么。
第三步:分开原合同履行、争议新增与必要安全保护
对于确实尚未批准 的非紧急新增工作,可书面说明目前未授权,并要求先提交完整变更方案。同时要求双方明确原合同工作如何继续,以及现场如何保护。
这与“命令整个项目停工”不同。原工程有时与争议工序相互依赖,不能假定可以完全分开。先查合同中的暂停、通知、整改和终止条款,再商定处理办法。不要一边禁止履行,一边认定所有延期都由对方负责。
第四步:给出具体回应时间,但不要虚构法定期限
可以提出“请于[日期、时间]前提供上述材料,我们随后安排现场核对”。这是协商期限,不是法律统一规定的48小时或7天。
争议已经涉及终止合同、拒付大额款项、追索损失或留置权时,应及时找加州相关执业律师。不要把自己发出的普通邮件当作必然有效的法律抗辩。
十、对方仍不配合:选对下一步,不只盯着投诉
还没签约: 对方拒绝提供执照信息、范围清单或可核验付款安排,建议不签,换一家继续比较。没有必要用自己的房子测试一个说不清责任的合作关系。
已经签约、尚未进入严重争议: 先按合同通知方式提出具体问题,要求提供账目或方案,保留送达和回复。决定是否取消、暂停或终止前,分别核对相应法律与合同依据。
需要外部介入: 把问题交给能处理它的机构,而不是同一封信到处发送。
| 主要问题 | 可考虑的入口 | 不能期待什么 |
|---|---|---|
| 无证施工、违规预收款、合同告知等问题 | CSLB投诉入口。[12] | 投诉调查不保证退款,也不替代追偿诉讼。 |
| 许可、检查和施工合规 | 房屋所在地建筑部门。[8] | 建筑检查不等于替你裁决全部合同价款。 |
| 追回有依据的款项或赔偿 | 加州法院自助入口、律师;符合条件时评估小额法庭。[13] | 赢得判决不应被理解为一定立即拿到钱。 |
| 高额、复杂技术、终止或留置权争议 | 建筑合同相关律师,必要时配合专业技术评估。 | 本文模板不能替代个案诉讼或抗辩方案。 |
CSLB明确说明,其调查目的不是为投诉人保证获得赔偿,主要目标是追回经济损失的人还应考虑法院途径;该机构也会询问你是否已经正式向承包商提出问题。[12]
就一般金额门槛而言,加州法院说明个人的小额诉讼请求通常不超过12,500美元,企业通常不超过6,250美元。实际能否使用还要核对起诉主体、案件性质及其他限制,不能把所有通过公司持有的房产都按个人门槛处理。[13]
不要以为投诉提交后,合同、诉讼或留置权的期限都会暂停。 将各类通知交给律师核对时间要求;也不要为了凑到某个起诉金额,随意把全部合同价款当成损失。
最后核对:你应该拿到什么,才作决定
签约前: 一份范围、材料、排除项、价格和付款都能对应的完整合同包。
批准变更前: 一个有编号、可算出净增减价款、写清工期及付款影响的正式签署版本。
付款前: 与当期实际完成或交付内容相对应的账单、证据和适用文件。
做不到这三点,不要用“应该差不多”“都是熟人”替代核对。已经进入争议的项目,也不要把本指南当作自动停工、拒付或解除合同的许可。
附录A|一页报价核对工作表
本表用于询价与对照,不是完整施工合同。空白处应填写“已包含/不包含/暂定额/待检查”,不要用空白代替答案。
| 项目记录 | 填写内容 |
|---|---|
| 房屋地址、房间与目标 | ____________________ |
| 承包商法律主体、执照号 | ____________________ |
| 报价日期、版本、有效期 | ____________________ |
| 图纸与材料表版本 | ____________________ |
| 人工、材料、安装范围 | ____________________ |
| 拆除、保护、清运与恢复 | ____________________ |
| 许可、图纸、检查责任及费用 | ____________________ |
| 材料暂定额及结算规则 | ____________________ |
| 明确排除与待检查事项 | ____________________ |
| 税、运费、管理费及计价基数 | ____________________ |
| 业主自购项目与接口责任 | ____________________ |
| 定金、阶段款、最终交付节点 | ____________________ |
| 分包安排、联系人及授权人 | ____________________ |
| 变更流程、工期与书面保修 | ____________________ |
比较记录: 报价总价$____+必要漏项$____+同标准调整$____+其他已确认费用$____-删除抵扣$____=已知范围可比价$____。
单独记录: 尚未查明事项____;业主直接支出$____;不属于施工授权的个人应急资金$____。
附录B|增项/减项确认信息表
这是准备正式变更单的工作底稿,不是完整法定变更单。应由承包商将信息纳入符合适用要求的正式文件,补齐相应法定告知,包括适用的分包告知,并在相应新增工作开始前由双方签署。[1]
| 字段 | 填写内容 |
|---|---|
| 原合同与工程地址 | ____________________ |
| 变更编号、日期与版本 | CO-____;____________________ |
| 提出方与提出原因 | ____________________ |
| 现场依据与附件 | 照片____;检查意见____;图纸____ |
| 新增、删除或替换的范围 | ____________________ |
| 材料与设备规格、数量 | ____________________ |
| 新工作总价构成 | 人工$____;材料$____;其他$____ |
| 管理费及计算基数 | ____________________ |
| 原项目抵扣与依据 | -$____;____________________ |
| 本次净增/净减价款 | +/-$____ |
| 变更前合同价 | 原价$____+此前已签净变更$____=$____ |
| 变更后合同价 | $____ |
| 付款节点变化 | ____________________ |
| 工期、许可及检查影响 | ____________________ |
| 分包商与法定告知核对 | ____________________ |
| 决定状态 | 待补充/不批准/同意转入正式签署 |
批准后的归档: 正式签署文件名称____;双方签署日期____;附件版本____;发送或交付记录____。不要倒填日期,也不要把尚未批准的方案登记成“已同意”。
附录C|三组可复制的中英文沟通模板
以下是一般沟通文本,不是取消合同通知、诉讼文书或保证有效的权利保留条款。发送前替换方括号,删去不符合事实的内容;既有争议较严重时先让律师核对。
模板1:签约前,要求补齐报价
中文
关于[项目地址/项目名称],在决定是否签约前,请提供更新后的书面报价和施工范围。请明确哪些项目已包含、哪些排除、哪些为材料暂定额,以及哪些需要检查后另行报价。也请分别说明许可与图纸、现场保护、拆除清运、材料安装、修补收尾、税运和管理费用。
请列明主要材料型号和数量、暂定额的增减结算方式、付款节点、预计工期、分包安排,以及增项和减项的书面批准流程。我们将根据同一范围比较报价。本邮件不是开工、订料或新增收费的授权。
English
Subject: Request for a complete written proposal: [project address]
Before we decide whether to sign, please provide an updated written proposal and scope of work. Identify all included items, exclusions, allowances, and items requiring investigation before pricing. Please address permits and plans, site protection, demolition and disposal, materials and installation, patching and cleanup, taxes, delivery, and any markup or management fees.
Please also specify major product models and quantities, how allowance overages and credits will be calculated, the payment milestones, estimated schedule, subcontracting arrangements, and the written approval process for additions and deductions. We will compare proposals using the same scope. This email does not authorize work, material orders, or additional charges.
模板2:收到增项,但尚未批准
中文
关于你方在[日期]提出的[工作项目]追加[金额]美元,目前我尚未批准这项新增工作。请先提供现场依据、原合同不包含该项的具体说明,以及人工、材料、其他费用、原项目抵扣和净增价款的明细,同时写明对付款节点和工期的影响。
在双方完成书面确认和必要签署前,请不要把本邮件视为该新增工作的授权。请另外说明原合同工作能否继续,以及为保障现场安全、避免损害扩大需要采取哪些措施。本邮件本身不要求整项工程停工。请于[日期、时间]前回复,以便我们安排核对。
English
Subject: Information requested before approval of proposed extra work: [project]
I have not approved the additional [work description] and proposed charge of $[amount] raised on [date]. Please provide the supporting site information, explain why the item is outside the original contract scope, and itemize labor, materials, other charges, credits for deleted work, and the net price change. Please also identify any effects on payment milestones and the completion schedule.
Do not treat this email as authorization for the proposed extra work. Please separately explain whether the original contract work can continue and what measures are necessary to keep the site safe and prevent further damage. This email does not itself direct a project-wide stop. Please respond by [date and time] so we can review the proposal.
模板3:工作已经做了,但金额或授权有争议
中文
关于[账单编号/工作项目],我目前无法确认你方所主张的追加[金额]美元。请提供原合同及相关变更版本、你方认为构成授权的沟通记录、已完成工作与交付材料记录,以及完整的计价和付款核对表。
我希望将无争议且已到期的付款,与需要进一步核实的金额分别列明。请于[日期、时间]前提供资料并安排对账。这是核实账目的请求,不表示我接受该追加金额,也不表示我拒绝履行全部原合同义务。
English
Subject: Request to reconcile disputed additional charges: [invoice/project]
I am currently unable to verify the additional $[amount] claimed for [work description]. Please provide the relevant contract and change-order versions, the communications you rely on as authorization, records of completed work and delivered materials, and an itemized reconciliation of charges and payments.
Please separately identify any undisputed amounts that are currently due and any amounts requiring further review. Please provide the records and propose a time to reconcile the account by [date and time]. This request does not signify acceptance of the additional charge or a refusal to perform all obligations under the original contract.
参考资料与官方入口
以下均为官方来源,核验日期为2026年9月8日。正文方括号编号对应下列资料。法律条文与行政机关概述不完全一致时,应核对现行法律及具体适用条件;网站更新、法定期限和地方要求仍需在实际办理时复查。
[1] California Legislative Information:Business and Professions Code §7159。 支持合同范围、书面及变更要求、分包告知、取消通知,以及不当得利等救济保留。重点参见(b)、(c)、(d)、(e)(3)、(e)(6)与(e)(7)。查看现行条文
[2] California Legislative Information:Business and Professions Code §7159.5。 支持定金、阶段款、材料交付、付款限制及法定担保等例外。重点参见(a)(3)至(a)(8)。查看现行条文
[3] CSLB:What Is a Contract? 支持材料和范围细化、许可责任、清运、保修、定金与特殊订制材料说明。查看消费者指引
[4] CSLB:How Do I Find the Right Licensed Contractor? 支持三份同口径书面报价、核实身份与保险,以及区分执照担保和合同担保。查看承包商筛选指引
[5] California Legislative Information:Business and Professions Code §7048。 支持低于1,000美元小额工作豁免及不需许可、不雇人协助、不拆分规避等边界。查看现行条文
[6] CSLB:Check a Contractor License or Home Improvement Salesperson Registration。 用于执照、企业、人员和销售登记查询。进入查询工具
[7] CSLB:New Laws Affecting Contractors Starting in 2026。 2025年12月29日发布;说明AB 1327、SB 517等于2026年生效的合同与分包事项。查看官方公告PDF
[8] CSLB:Do I Need a Building Permit for My Project? 用于查找地方建筑主管部门及核实许可要求。查看地方部门入口
[9] CSLB:Owner-Builder Responsibilities。 说明Owner-Builder承担的项目管理、许可及相关责任。查看责任说明
[10] U.S. EPA:Renovation, Repair and Painting Program: Contractors。 说明1978年前相关建筑油漆扰动工作的认证、施工要求及适用例外。查看EPA规则说明
[11] CSLB:Conditional and Unconditional Waiver and Release Forms。 解释四类阶段/最终付款表格及有条件、无条件解除的差别,提供官方表格入口。查看说明及表格
[12] CSLB:Filing a Construction Complaint。 说明投诉范围、事先通知、投诉入口及不保证获得赔偿的限制。进入投诉指引
[13] California Courts:Small Claims in California;Before You Start a Small Claims Case。 用于核对小额诉讼金额、主体与程序条件。小额诉讼概览;起诉前核对
[14] CSLB:What Should I Look for in a Contract and Binding Agreements? 提供范围、材料、附件和变更的一般核对建议。涉及取消方式或其他时效性内容时,以现行条文[1][2]及更新公告[7]交叉核对,不单独照抄旧网页。查看合同核对指引
[15] CSLB:Guides and Publications。 提供免费的合同指引、消费者清单、担保和留置权资料。旧版表格须核对2026年更新,不能直接假定全部现行合规。进入官方资料库
[16] California Legislative Information:Civil Code §1689.5。 支持相关取消制度中“营业日”及65岁以上Senior Citizen的定义。查看现行条文
资料与示例说明: 本文没有使用真实当事人案例,没有声称任何节省金额、争议结果或追偿成功率。金额算例、工作表和沟通模板均为说明方法而编制。一般核价建议与法定要求已分别说明。转载或付费发布前,应完成适用法律与技术内容的专业审核,并保留版本与更新记录。
