完整成本与风险核算
北美华人网 · 住房难题解决手册 第14篇|加州版
资料核验:2026年9月23日|版本:1.0|金额均为美元
适用对象: 已经拥有加州住宅,准备在同一地块加建一套后院独立ADU,并以长期出租为主要目的的房主。本文适合在付设计费、签施工合同或办理融资之前使用。
不适用: 买地开发、多套开发商项目、以短租为主要收入来源的项目,以及将主屋整体改造成多户物业的复杂方案。车库改建和预制ADU可以借用核算方法,但必须更换工程范围与费用。
边界: 这是一份投资前筛查和办事准备指南,不是逐址可建性意见、贷款承诺、施工报价或税务申报方案。未经过独立持牌律师、注册会计师或建筑师审校。所有案例均为教学假设,不是真实成交案例或当地市场均价。
免费导读:月租2,600美元,不等于每月多赚2,600美元
承包商说“主体18万多可以做下来”,中介说“建好每月能租2,600美元”,房主很容易算出一个漂亮的回本年限。问题通常不在除法,而在分子、分母都少了一截:施工之外还有设计、接管、能源合规和建设期融资;租金之后还有空置、税费、保险、维修和还本付息。
本文的统一示例是一套 600平方英尺的独立后院ADU 。主体施工报价假设为185,000美元,加入其他支出、预备费和融资费用后,项目预算达到300,000美元;再留12,000美元运营备用金。若其中贷款210,000美元、年利率7.5%、30年等额本息,月租2,600美元在本文费用假设下, 稳定出租后每月只剩约57美元税前现金流 。
这不是说ADU一定不值得建,而是说: 有租金、有资产增值可能、有租客帮忙还本金,与每月真正多出可支配现金,是三件不同的事。
签字付款前,先守住四条底线
不要用补贴填补资金缺口。 核验当日,CalHFA官方ADU补助页面仍显示最近一轮资金已全部分配,并提醒警惕声称能帮助取得该补助的骗局。没有针对你本人和本项目的有效书面授予文件,就在预算中把补助填为零。1
不要把“750平方英尺及以下免影响费”理解成“所有费用全免”。 2026年现行法以室内可居住面积为口径,对不超过750平方英尺的ADU规定特定影响费豁免;接管费、容量费和学校费用有不同规定。本文600平方英尺的示例仍保留许可、学校费用及接管预算。2
不要把法定审查时限当成收租倒计时。 现行法对完整性认定规定15个工作日,并在地块已有主屋等条件下要求收到完整申请后60日内批准或拒绝;与新主屋同时申请、申请人要求暂停等情况有不同处理。这不是“交图60天后可以入住”。3
不要先按短租收入算盈利,再回头补合法性。 依据Government Code §66323获批的ADU,出租期限必须超过30天。本文只用长期租赁收入,不把旅游旺季日租金、短租许可或单独出售资格当作默认条件。4
你会得到什么
你会得到一张完整成本表、一套稳定年现金流公式、融资方式比较、逆推可承受贷款额的方法、压力测试,以及可复制的核查单和中英文询价文本。配套Excel可以修改预算、租金、利率与费用,自动重算结果。
核验入口公开提供: HCD州级ADU指南、加州法典查询、加州承包商执照查询、CalHFA补助状态。与房产地址对应的规划、建筑、供水、排污和出租管理部门,须另行确认。
配套核算表:免费下载 ADU 成本与现金流核算表(Excel)。核算表免费使用,完整指南包含项目判断、办理顺序与风险核查说明。
阅读导航
- 先查这块地能否按计划建、按计划租
- 把承包商报价补成完整项目预算
- 租金证据与稳定年运营费用
- 算例:全现金、适度贷款与高贷款
- 反推最低租金、最高贷款和最高预算
- 融资最容易算错的三处
- 超支、延期和空租压力测试
- 税务、房屋增值与退出不能混算
- 把结果变成继续、调整或暂停的决定
- 可复制工作表与中英文沟通模板
- 配套核算表的使用边界
- 官方来源与核验记录
一、先查这块地能否按计划建、按计划租
1. 先确认管辖地,再谈面积和工期
邮寄地址写着“Los Angeles”,不等于房产就归洛杉矶市审批;属于洛杉矶县,也不等于直接使用县规划部门的全部规定。县级ADU规划流程主要针对非建制地区,独立建制城市须确认自己的主管部门。5
给项目建一个资料文件夹,先放入:产权或购房资料、地块编号APN、现有许可与最终验收记录、地块图、地役权资料、现有水电服务信息。 APN能帮助定位,但不是完整产权或界址证明。 对于界址、通行或管线地役权不清楚的项目,应让产权公司、测量人员或当地专业人士核查,不能用围墙位置替代判断。
向主管部门确认的不是一句“可以建ADU吗”,而是:“这套房产、这个位置、这个面积和这个用途,适用哪条审批路径;还缺哪些文件?”
| 需要取得的答复 | 为什么会改变投资结果 |
|---|---|
| 地址的规划、建筑和消防主管部门 | 决定向谁申请、使用哪套现行清单 |
| ADU类型、允许规模、退距与高度路径 | 决定可出租的实际产品,而非宣传图 |
| 通行、地役权、排水、地形和现有结构限制 | 可能导致移位、挡土、管线迁移或重做设计 |
| 水、电、污水的容量与连接方案 | 决定能否开工、何时通电及额外费用 |
| HOA或其他产权文件的适用要求 | 不能把承包商口头承诺当作产权审查结果 |
| 出租登记、许可及租赁保护适用性 | 决定运营费用、租约和退出安排 |
州法提供审批路径,不等于免费消除场地工程。 例如§66323对符合条件的新建独立ADU规定了800平方英尺等特定标准,但这不是对所有地块作出的“随便选位置、无条件建800平方英尺”承诺。4
2. 把“现行规则”和“正在讨论的规则”分开
核验当日,洛杉矶县“2026 ADU Ordinance Amendment”项目页面仍将相关方案列为草案评估阶段,并明确说明材料没有现行法律效力。看见政府网站上的PDF,不代表它已生效。6
保存答复时,至少记录部门、人员、日期、申请编号、引用条款和附件版本。页面资料与州法看起来不一致时,先要求书面解释适用依据;不要只凭销售人员引用的一张旧截图签合同。
3. 同时比较三种工程范围,不要只比每平方英尺价格
独立新建、车库改建、预制或模块化ADU,应当分别报价。比较时统一到 合法可入住交付范围 :设计与报批、现场基础、连接工程、运输或吊装、调试与最终验收是否包含。
尤其是预制方案,“出厂价”和“你家后院合法通水通电、可以出租的总价”不是同一个数字。车库改建也不能先假定原有基础、防水、净高和线路都可直接利用。这里的比较方法是本文建议,不是市场价格结论;没有现场勘查前,不把任何一种工法预设为最便宜。
二、把承包商报价补成完整项目预算
1. 统一示例:185,000美元施工报价,怎样变成300,000美元预算
以下每一笔都是教学假设。 它们用于展示容易漏掉的费用,不代表加州600平方英尺ADU的标准造价、地区均价或最低配置。实际项目要以同一套图纸、同一交付范围的书面报价替换。
| 费用项目 | 示例预算 | 必须问清的边界 |
|---|---|---|
| 场地调查、测量、土壤等前期核查 | $5,000 | 哪些报告确实需要,哪些已有效完成 |
| 建筑设计、结构与能源合规文件 | $15,000 | 修改轮次、工程师签章和现场配合是否含在内 |
| 许可、图审、常规检查等政府费用 | $7,000 | 使用本项目现行收费清单,不能用邻居旧收据代替 |
| 学校费用及其他适用公共收费 | $3,000 | 本例600平方英尺;学校费单独核定,非假定免除 |
| 主体施工合同 | $185,000 | 本例已含常规基础、主体、门窗、内装及室内机电厨卫安装 |
| 主体合同外的拆除、场地整理和额外排水 | $10,000 | 避免与已含常规基础重复;挡土等特殊工程另核 |
| 水电污水接入、开沟及服务升级 | $22,000 | 分清私人地块内工程、服务商收费和街道工程 |
| 光伏及相关能源、电气合规工程 | $10,000 | 仅列主体合同未含部分,按最终合规方案报价 |
| 家电、围栏、通道与交付前恢复 | $8,000 | 哪些电器已在主体合同内,必须扣除重复项 |
| 独立检查、测试及收尾支出 | $3,000 | 区分政府检查费与另聘服务 |
| 已识别项目小计 | $268,000 | 每笔保留对应报价或收费依据 |
| 未预见项目预备费 | $22,000 | 约为上述小计的8.2%;仅为示例,不是推荐通用比例 |
| 不含融资的项目预算 | $290,000 | 用于本例全现金方案 |
| 贷款费用与建设期利息 | $10,000 | 仅融资方案采用;实际应按贷款报价、提款和工期计算 |
| 融资方案项目预算 | $300,000 | 不等于税务成本基础或评税金额 |
| 另行保留的运营备用金 | $12,000 | 仍是现金,不是已经花掉的建筑成本 |
| 融资方案总资金需求 | $312,000 | 由贷款和自有现金共同覆盖 |
主体合同185,000美元,相当于约308美元/平方英尺;融资方案项目预算300,000美元,相当于500美元/平方英尺。 两个单价在同一个假设案例里都可以算对,但回答的不是同一个问题。 询价时先统一分母与包含项,再比较单价。
预备费不是“必然花掉的钱”。投资前先按全额占用资金做保守评估,完工后按实际使用额更新;未用掉的部分不能继续伪装成已发生成本。坡地、未知管线、旧结构和未定服务升级,不适合只机械套用本例8.2%。
2. 2026年必须重查的三笔钱
影响费。 Government Code §66311.5规定,不超过750平方英尺室内可居住面积的ADU,享有条文规定的影响费豁免;超过750平方英尺的相关影响费,应按与主屋面积的比例处理。这个门槛在2026年的现行文字中包含“正好750”,不能直接照抄旧文章的“低于750”。2
学校费和接管费。 同一条文把连接费、容量费排除在该影响费定义之外,并对既有空间改建、新建独立单元分别规定连接要求。学校费另有教育法依据;“不足500平方英尺”的保护,也不能简单改写为“500及以下全部费用都免”。本例600平方英尺不默认学校费为零。要求收费机构逐项列出计算面积、费率、豁免依据和收费主体。27
2025能源规范。 2026年1月1日及以后提交建筑许可申请的项目,适用2025版加州能源规范。CEC说明,新建独立ADU在规定路径下一般需要新增光伏,除非适用例外;主屋已有旧光伏不自动替代新增要求。附着式ADU有不同处理。电池“预留条件”也不等于所有项目必须购买电池,具体有供电容量等例外。89
本文光伏相关10,000美元不是规范规定的价格,也不预扣任何联邦或州税收优惠。能源设备成本、优惠资格和未来电费,应分别核实。
3. 让两家报价真正能比较
把一方遗漏的项目补回,再比总价。例如A报185,000美元但不含22,000美元接入工程,B报200,000美元且同等范围已经包含接入,不能直接说A便宜15,000美元。
最实用的报价追问是:“ 请把每项标为已包含、未包含、暂估额度或不适用,并列出排除项。 ”暂估额度不是锁定总价;需要说明超过额度时如何审批、按什么计价,以及谁能授权增项。
对于适用加州住宅改善合同规则的ADU合同,CSLB提醒,通常首付款不得超过1,000美元或合同金额10%,取较低者;进度款应对应已完成工作或已交付材料。不要接受“ADU金额大,所以先交30%正常”的笼统说法。特殊合同形式或例外应单独核实。10
三、租金证据与稳定年运营费用
1. 先证明租金,再用租金证明项目
本文不替任何城市报一个“保证租得到”的数字。选定地块后,建议记录至少5套近期可比房源,并向当地租赁经纪或管理方取得书面租金区间;这是尽调建议,不是统计充分性的保证。
可比对象尽量是同一生活圈、相近面积和卧室数的独立ADU。整栋独立屋、公寓、带家具短租、共用厨房的房间,不应直接混为一组。停车、洗衣、独立入口、噪声、采光、隐私和是否包水电,都要对齐。
| 可比租金记录 | 要填写的内容 |
|---|---|
| 房源与日期 | 地址或可识别位置、链接、截图和查阅日期 |
| 房源类型与面积 | 独立ADU、附着式、车库改建等;面积来源 |
| 收费口径 | 标价、强制月费、包水电项目、家具和停车 |
| 优惠与空置 | 免租优惠、挂牌天数、是否反复重新挂牌 |
| 证据质量 | 只是挂牌,还是由管理方确认的已签租约水平 |
| 本项目采用值 | 悲观、基准、较好三档,以及选取理由 |
一个挂牌2,700美元、12个月租约免1个月租金的房源,优惠后的平均月租是2,475美元,而不是2,700美元。若已经把免租反映在有效租金中,就不要再把同一个免租月重复算成空置。
底线:不能为了让模型变绿,把附近最高挂牌价拿来当自己的基准租金。
2. 本例运营假设:所有百分比的基数说清楚
| 输入 | 示例值 | 模型口径 |
|---|---|---|
| 合同月租金 | $2,600 | 不含押金;没有另计短租收入 |
| 空置与收款损失率 | 5% | 按全年应收毛租金计算,包含本例综合损失假设 |
| 管理费 | 8% | 按扣除上述损失后的有效租金计算 |
| 日常维修支出 | 5% | 按有效租金计算;不是设备更换储备 |
| 大修与设备更换储备 | 5% | 按有效租金另行留存,不在日常维修里重复扣 |
| 新增房产税 | $3,300/年 | 示例假定新增应税估值$275,000、从价税率1.2% |
| 新增保险费 | $900/年 | 非保险报价;须向承保方核查施工期与出租后安排 |
| 房主承担的新增水电等 | $1,200/年 | 只计新增、未向租客回收的部分 |
| 其他运营费 | $600/年 | 简化的登记、账务、招租等年化占位;不足应追加 |
| 固定运营费用合计 | $6,000/年 | 前述税、险、水电和其他四项之和 |
这些比例都不是行业标准。自行管理时,可把管理费改为零,但应另外判断你的劳动时间和无法亲自管理时的替代成本。管理合同可能还有首次招租、续租、最低收费和维修协调费用,不能假定8%包办一切。
新增房产税也不能机械地按“合同价×1%”处理。BOE说明,新建工程通常对新增市场价值评估,原有未改动部分的评税基础一般不因这次加建而重评;新增评估值不必等于建造成本。县评税机构作最终判断,建设中跨越1月1日也可能涉及在建价值评估。11
本例1.2%不是全加州统一税率;直接征费、特别评估或其他新增费用应另查。也不要把学校收费规则中的“assessable space”误读成“ADU免房产税”。
3. 只算增量,但不要漏掉被牺牲的收入
如果主屋原来就自住且原房贷保持不变,本模型不把整套主屋月供再扣一遍,因为它是在比较“建ADU”相对于“不建”的变化。
但如果施工会使主屋暂时不能住、要租临时住房,或者ADU占用了原本合法出租的车位、空间,新增费用与失去的净收入就必须加入。为了融资而重贷原有主屋贷款的代价,也不能只算新增借出的那一部分。第六节有完整例子。
四、算例:全现金、适度贷款与高贷款
1. 先算房子本身,再算贷款
以下是 进入稳定运营后的一个完整12个月 ,不是从今天开工后的第一个自然年。金额按未四舍五入的数据计算,表格只在展示时取整。
| 计算步骤 | 算式 | 年金额 |
|---|---|---|
| 应收毛租金 | 2,600 × 12 | $31,200 |
| 空置与收款损失 | 31,200 × 5% | −$1,560 |
| 有效租金收入 | 31,200 − 1,560 | $29,640 |
| 管理费 | 29,640 × 8% | −$2,371 |
| 日常维修 | 29,640 × 5% | −$1,482 |
| 固定运营费用 | 税、险、水电、其他 | −$6,000 |
| 净营业收入NOI | 有效租金 − 运营费用 | $19,787 |
| 大修与设备更换储备 | 29,640 × 5% | −$1,482 |
| 留足储备后、还贷前可用现金 | NOI − 大修储备 | $18,305 |
本文将设备更换储备放在NOI之后,避免把它与常规营业费用混在一起。不同贷款机构的定义可能不同;向银行报送时应使用对方要求的口径。本文所谓“可用现金”只是本模型定义,不是税务利润。
2. 全现金:没有月供,但不是“零成本的钱”
本例全现金不发生那10,000美元融资费用,所以项目预算为290,000美元,加运营备用金12,000美元,合计占用自有现金302,000美元。
每年留足大修储备后,税前现金流约18,305美元,每月约1,525美元。用全部占用现金作为分母,稳定年现金回报约为:
18,304.80 ÷ 302,000 = 6.06%。
这不是保本利率,不包含所得税、土地使用机会成本、施工等待期或最终出售收益。只用项目预算290,000美元除以稳定年现金流,静态回本约15.8年;它同样不是内部收益率,也没有考虑中途大修、未来收入变化和退出价格。
对已有住宅的房主,“不再买一块地”确实减少新增现金支出,但不代表后院没有价值。你仍在放弃其他使用方式、隐私和资金流动性。
3. 贷款21万美元:月租看起来高,现金余量很薄
假定这是一笔另行取得的固定利率、30年等额本息贷款,原有主屋贷款不变。年利率7.5%只是教学输入,不是当前银行报价或任何读者可获批的利率。
月供约1,468.35美元,全年约17,620.21美元。因此:
18,304.80 − 17,620.21 = 684.59美元/年,即57.05美元/月。
自有现金投入是300,000项目预算+12,000备用金−210,000贷款=102,000美元。对应稳定年税前现金回报约 0.67% 。
这笔贷款第一年的还本约1,936美元;它可能增加房主净值,但不是可以拿去支付日常开支的现金。不能把还本再从现金流里扣一次,也不能把它直接当成当月可花的钱。
4. 同一出租能力,换贷款额会发生什么
下表只改变融资额,并假定各贷款方案的一次性融资费用仍为10,000美元;真实比较时必须重新询价。运营参数与租金保持不变。
| 方案 | 需投入自有现金,含备用金 | 每月本息 | 每月税前现金余量 |
|---|---|---|---|
| 全现金;项目预算$290,000 | $302,000 | $0 | $1,525 |
| 贷款$170,000;项目预算$300,000 | $142,000 | $1,189 | $337 |
| 贷款$210,000;项目预算$300,000 | $102,000 | $1,468 | $57 |
| 贷款$240,000;项目预算$300,000 | $72,000 | $1,678 | −$153 |
本例的判断:若目标是增加家庭月度现金收入,贷款21万方案余量太薄,24万方案直接为负;17万方案更有继续尽调的价值,但仍需要通过坏情景和现金储备检查。 这不是对某个真实地址的投资建议。
五、反推最低租金、最高贷款和最高预算
“能贷多少”不是最重要的问题。更重要的是:这套ADU的保守租金,最多养得起多少债务。
1. 一条可以手算的总公式
设月租为R,空置与收款损失率为v,管理费率为m,日常维修率为r,大修储备率为c,年固定运营费用为F,年本息为D:
年税前现金流 = 12 × R × (1 − v) × (1 − m − r − c) − F − D
这个简化式仅适用于本文三种比例费用都按有效租金计提的设定。有固定最低管理费、按挂牌租金收取的管理费、另收水电费或多个不同租金单元时,须拆行重算。
2. 最低租金:刚好不亏,和达到目标,是两个数
现金流刚好为零的月租
= (年固定费用 + 年本息)
÷ [12 × (1 − 空置损失率) × (1 − 管理率 − 维修率 − 大修储备率)]
在贷款21万美元的基准案例中,最低月租约为 2,527美元 。若希望每月留出300美元税前现金,分子再加3,600美元,所需月租约为 2,912美元 。
如果可比房源只支持2,500—2,600美元,就应当降成本或降贷款,而不是把预测租金“优化”为2,912美元。这两个门槛也不包含所得税和额外管理劳动报酬。
3. 最高贷款:给项目留余量
本文采用一个自定筛查条件: 留足大修储备后,可用现金至少覆盖年本息的1.25倍。 这不是法定标准,也不是声称所有银行都使用这个定义。
基准案例可用现金18,304.80美元,因此允许的年本息约14,643.84美元。在7.5%、30年条件下,反推贷款上限约 174,527美元 。
再用每月留300美元现金的条件反推,上限约175,254美元。两个条件同时满足时取较低值,也就是约17.45万美元;为给误差留空间,本例可以用 17万美元 继续比较。
银行口径下,基准案例NOI÷年本息约1.12倍;本文扣除大修储备后的覆盖倍数只有约1.04倍。一定要标清分子,不能把两个比率当同一个指标。
4. 最高预算:全现金也应该设上限
假定你自行设置的最低稳定年税前现金回报要求为6%,并保留12,000美元运营备用金:
可承受的不含融资项目预算
= 年度还贷前可用现金 ÷ 目标现金回报率 − 运营备用金
= 18,304.80 ÷ 6% − 12,000
= 293,080美元
因此,在本例收入费用不变的前提下,290,000美元预算勉强满足这个自定目标;如果完整报价涨到350,000美元,就不满足。这里把运营费用视为固定假设,实际报价变化可能同时改变租金、税费和维修,必须一起更新。
这只是预算筛查,不是资产估值,也不能代替包含建设期和退出价值的多年折现模型。
六、融资最容易算错的三处
1. HELOC的只付利息,不是长期月供
房屋净值信用额度HELOC通常有提款期与还款期,利率也往往浮动。CFPB提醒,进入还款期后月付可能明显增加,有些安排甚至要求在该节点一次偿还余额;必须查看自己的合同。12
假设余额210,000美元、只付利息利率7.5%,月息为1,312.50美元。如果日后剩余余额仍为210,000美元、利率为9.5%、要求20年还清,等额本息月付约1,957.48美元。
同一ADU的还贷前现金仍为每月1,525.40美元,后一种安排就会每月倒贴约432美元。这个例子不是利率预测,而是提醒: 提款期“付得起”,不能证明还款期也付得起。
2. 套现重贷会同时重定价旧债
下面同样是教学假设,只比较本息月付,不含结清、评估、贷款费用和保险等变化。
| 项目 | 原贷款 | 套现重贷后 |
|---|---|---|
| 未偿本金/新贷款额 | $400,000 | $610,000 |
| 年利率 | 3.0% | 7.5% |
| 剩余期限/新期限 | 25年 | 30年 |
| 本息月付 | 约$1,897 | 约$4,265 |
为了多拿210,000美元,家庭每月本息增加的不是另借21万美元所需的1,468美元,而是约 2,368美元 。旧有40万美元也被重定价了。
把增量月供2,368美元与ADU还贷前现金1,525美元比较,家庭增量现金流约为 每月负843美元 。重贷还改变还款期限与本金积累速度,不能仅凭新月供下结论;但这个增量比较足以识别宣传中漏掉的旧债代价。
3. 贷款额度、已到账资金和银行认可租金,不是一回事
要求贷款方书面列明:融资产品、抵押物、固定或浮动、提款条件、施工检查、先用自有资金的要求、留置款、到期日、转长期贷款条件,以及延期或估值不足的处理。
不能默认“完工后银行按我预测租金批贷款”。例如Fannie Mae现行针对相关产品的规则,对可使用的ADU租金有既有ADU、交易类型和占总合格收入比例等限制;这不是所有贷款项目的统一规则,也不是“未来租金100%计入收入”的保证。13
因此,融资表至少分三栏: 已批准额度、满足条件后可提额度、目前已到账金额。 还未满足提款条件的额度,不能拿来承诺明天给承包商付款。
七、超支、延期和空租压力测试
1. 不要只调租金一个参数
下表沿用贷款210,000美元、30年期限及基准运营结构。利率变化行代表浮动利率、尚未锁定利率或重定价情景;已经锁定的长期固定贷款,不会因为市场利率上涨自动变成9.5%。
| 情景 | 改变的假设 | 每月税前现金流 |
|---|---|---|
| 基准 | 月租$2,600;损失率5%;利率7.5% | $57 |
| 租金低10% | 月租降至$2,340 | −$145 |
| 空置与收款损失增加 | 损失率升至10% | −$50 |
| 融资利率高2个百分点 | 利率升至9.5% | −$240 |
| 三项同时变差 | 月租$2,340;损失率10%;利率9.5% | −$539 |
这些情景没有发生概率,不能据此计算“预期收益”;也未加入法律纠纷、重大损坏、保险大幅变化或新增税费。它们的用途是检查: 一旦发生,你是否有钱继续履约,而不是只能赌恢复正常。
2. 超支15%:先问谁来补钱
把融资方案总预算从300,000美元压力测试到345,000美元。如果贷款承诺仍只有210,000美元,备用金仍留12,000美元,自有现金需求就从102,000美元升到 147,000美元 。
这里没有假定银行自动多贷45,000美元。该测试只是对总预算另加15%的额外压力情景;原预算已有22,000美元预备费,所以必须分清“预备费内支出增加”和“已超过总预算后的再次超支”,不能对同一笔风险重复叠加。
如果追加成本没有带来更多可收租收入,账面月租不会替你填平这45,000美元现金缺口。实际完工后,还应重新核定税、险与维护费用。
3. 延期:额外现金支出与少收租金分开记
假设某段延期期间平均已提款余额为140,000美元,建设期利率9%,每月新增现场维持费用400美元。延期3个月的新增现金支出为:
140,000 × 9% ÷ 12 × 3 + 400 × 3 = 4,350美元。
原计划的3个月毛租金最多还有7,800美元未能实现,但它不是“毛租金全部等于净利润损失”。若你的逐月表已经把起租日向后移动,就不要再额外扣一遍同一段失去的租金。
建设期利息按实际提款与时间计算。把整笔批准额度从签约当天就按满额计息,可能高估;只按最后一个月算利息,则可能严重低估。
4. 单套ADU不是很多套房的平均数
“全年5%损失率”是预算参数,不代表每个月都会均匀少收5%。只有一套ADU,空着时就是这一套的租金暂时为零。
以基准贷款计算,假设连续6个月完全收不到租金,暂不发生额外维修和法律费用,仅6个月本息加半年的固定运营费用就约为:
1,468.35 × 6 + 6,000 ÷ 2 = 11,810美元。
所以本例12,000美元运营备用金只是刚好接近这个简化冲击,不能同时拿来补工程超支、家庭生活费和大修。家庭主屋的月供及生活应急金还应另外保留。六个月是本文测试长度,不是法律要求或对出租市场的预测。
八、税务、房屋增值与退出不能混算
1. 现金流、税务利润和评税价值,分三本账
现金流表看实际收付款;税务表按税法处理收入、费用、资本化与折旧;县评税机构确定房产税估值。这三者不会天然相等。
IRS住宅出租指南说明,住宅出租建筑在常见GDS规则下通常按27.5年折旧,土地不折旧;改良支出、贷款相关费用、个人使用与出租使用分摊,以及被动活动亏损限制,都有具体规定。因此不能把30万美元项目预算当成年末一次性抵税费用,也不能把所有贷款本金还款当成出租费用。14
本文5%设备更换储备是现金留存安排,不代表存进账户当年就取得同额税前扣除。退款义务尚存在的押金也不应被当成项目盈利;IRS区分可退押金与预收租金。14
本文全部投资回报数字为所得税前,未预先计入折旧节税。 个人税率、资产分类、可抵扣亏损和出售后果未确认时,不靠“以后抵税”挽救当前为负的现金流。
2. 花30万,不等于立刻多出30万房屋价值
建造成本、县评税新增价值、银行估价和实际买家愿付的增价,回答不同问题。建议让当地有经验的估价或房地产专业人士对合法同类ADU成交提供证据,并明确主屋隐私、可用院子、停车与买家群变化的影响。
可以把估值增量做成独立情景,但不要把尚未出售的假设增值除以12,塞进每月租金收入。
3. 不默认ADU可以单独卖
Government Code §66342允许地方通过符合条件的条例,使主屋和ADU按公寓产权结构分别转让,并规定了相应条件。它不是给所有加州房主直接发放全州通用的“后院房单卖许可”。15
若项目只在“以后单独卖ADU”时才成立,应先查当地是否已有适用条例,并核实测绘、产权、贷款人同意、公共设施和其他条件。未确认前,退出基准应按整处房产持有或整体出售,不按两个独立可售标的估值。
4. 免于某一项租金限制,不等于没有其他租客保护
出租前应分别核查:州级租赁保护、地方涨租与终止租约规定、出租登记或检查,以及主屋和ADU各自的适用情况。不要把“新建”“独立屋”“房东自住”中的任意一个标签,当成全面豁免证明。州司法部长办公室提醒,加州州法保护之外,地方规定也可能适用。16
未来打算让父母住进来,就把停止出租、合法结束租赁关系和必要费用列为退出事项,不能在模型里假定随时通知租客搬走。
九、把结果变成继续、调整或暂停的决定
1. 可以继续下一阶段,不代表可以直接开工
以下是本文建议的筛查规则,而非普遍适用的投资合格线:
| 决定 | 判断依据 | 下一步 |
|---|---|---|
| 继续尽调 | 地址路径明确;报价主要边界已确认;保守租金有证据;资金够完成与储备;基准达到自定回报,坏情景可承担 | 支付下一笔可控、可分阶段的必要调查或设计费用 |
| 调整方案 | 可建但回报差;完整预算高;贷款占比过大;某种户型增加成本却没有足够租金增量 | 比较更小面积、不同布局或工法、降低贷款;重新核价而不是只删预备费 |
| 暂停 | 必须靠未授予补贴、非法短租、未确认单独出售或未来低息重贷才能成立;资金不足以完工;基础资料与大项费用仍未知 | 不签大额不可撤回承诺,先补证据或结束投入 |
对本文基准案例,建议是调整融资而不是直接开工。 把贷款从21万美元降到约17万美元,稳定月现金流可由57美元提高到约337美元,但自有现金需求也从102,000美元提高到142,000美元。不能承受这个自有投入时,正确答案可能是暂缓,而不是再借一笔高成本资金凑首付。
2. 对方不给清楚答复,怎样推进
规划或建筑部门说材料不足:要求列明缺项、适用条款和重新提交方式;保存每次提交与完整性认定日期。遇到认定不完整或拒绝,现行§66317规定了书面申诉机制。涉嫌违反州ADU法的问题,可向HCD的ADU门户提交技术协助或潜在违规问题。317

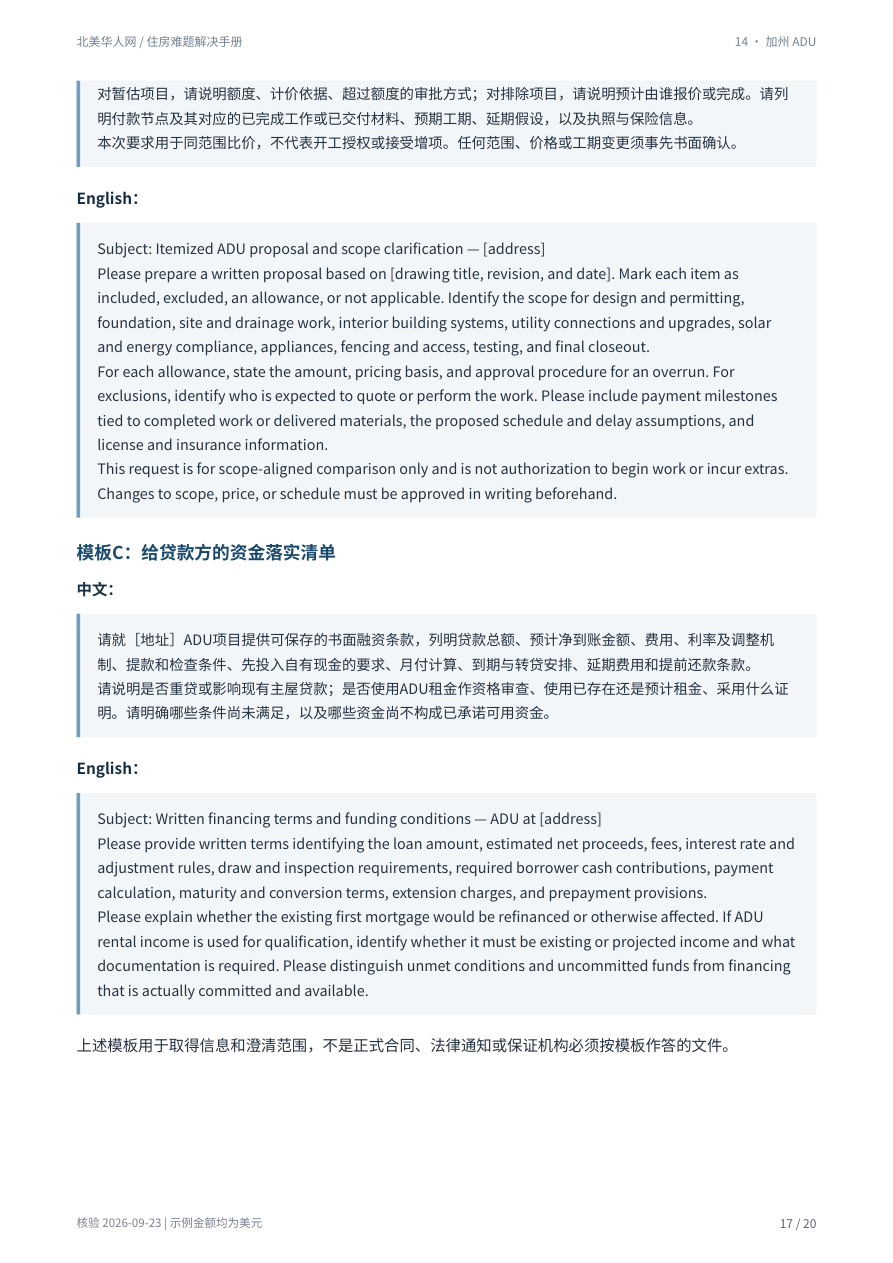

承包商不肯列排除项或暂估项目:不要替对方猜“应该都包”。把该报价标为不能比较,另找相同范围报价。贷款方不提供正式条款、只有“先开工以后再贷”:把未落实部分视为资金缺口。租金证据不足:降低基准或暂停,不采用宣传价。
3. 分阶段放行,避免先花钱后论证
第一道门是地址、产权与场地;第二道门是可比租金和初步全成本;第三道门是完整方案、实际报价和融资;第四道门是许可、保险、付款及施工组织;最后才是开工和进度付款。
每次决定只承诺下一阶段所需的金额。已经付出去的设计费是既成支出,不应成为继续投入几十万美元的理由。判断现在是否继续,应看剩余支出、剩余风险和从现在起的可得收益,同时保留已花费用的完整账本。

十、可复制工作表与中英文沟通模板
工作表A:项目立项与证据核查单
| 字段 | 自己填写 |
|---|---|
| 房产地址、APN、产权人 | ________ |
| 规划/建筑/消防主管部门 | ________ |
| 主屋合法状态及最终验收资料 | ________ |
| 拟建类型、室内可居住面积、卧室数 | ________ |
| 适用审批路径、引用条款与答复日期 | ________ |
| 地役权、边界、通行、排水或坡地待核事项 | ________ |
| 水、电、污水服务商及书面条件 | ________ |
| 已确认收费、仍待确认收费 | ________ |
| 基准租金、证据数量与确认日期 | ________ |
| 总预算、贷款额、自有现金、备用金 | ________ |
| 每月目标现金流、最低覆盖倍数 | ________ |
| 坏情景每月补贴上限及可承受时长 | ________ |
| 决定:继续/调整/暂停 | ________ |
| 下一步、负责人、截止日期、投入上限 | ________ |
工作表B:按月排资金,找最早的缺口
请在电子表格中按月增加行。各月份施工支出来自合同节点和设计计划,贷款提款来自贷款方确认,不以“额度总够用”代替逐月判断。
| 月份/阶段 | 自有资金注入 | 实际可提款 | 当月全部现金支出 | 月末项目现金 |
|---|---|---|---|---|
| 前期核查与设计 | __ | __ | __ | __ |
| 报批与接入准备 | __ | __ | __ | __ |
| 基础与主体施工 | __ | __ | __ | __ |
| 安装、调试与验收 | __ | __ | __ | __ |
| 招租与第一笔租金到账 | __ | __ | __ | __ |
本月末现金 = 上月末现金 + 本月自有资金注入 + 本月实际贷款到账
+ 本月实收租金 − 本月全部现金支出
当月支出包括设计、工程、政府费用、利息或本息、固定持有费用及其他已发生支出,按阶段填写。贷款发放时已扣掉的费用,只计一次;本金和净到账金额要勾稽。运营备用金可以设为不能跌破的现金底线,而不是把它既记成支出、又作为现金余额再减一次。
本文配套Excel主要做预算与稳定运营筛查,没有自动生成实际施工提款进度。 此表需按真实合同和贷款安排另行填列。
模板A:给规划与建筑部门的初步书面询问
中文:
您好,我正在评估在[地址/APN]的现有住宅地块上,加建一套约[面积]平方英尺、[卧室数]卧室的独立ADU,拟用于长期出租,目前尚未签订施工合同。附件为初步地块和位置示意,并非许可申请。
请帮助确认该地址的主管部门、适用的ADU审批路径、申请完整性要求,以及影响面积、位置、退距、高度或公共设施接入的主要事项。请同时指引我获取现行收费清单,并说明哪些费用由学区或其他服务机构另行核定。
如需正式申请、预约咨询或其他部门意见才能确定,请告知程序。我希望获得适用于该地址的书面指引,不将一般性答复视为项目许可。谢谢。
English:
Subject: Preliminary ADU feasibility inquiry — [address / APN]
Hello, I am evaluating a detached ADU of approximately [size] square feet with [number] bedroom(s) on a lot with an existing residence at [address / APN]. The intended use is long-term rental. I have not signed a construction contract. The attached location sketch is preliminary and is not a permit application.
Please confirm the permitting jurisdiction, the applicable ADU approval pathway, application completeness requirements, and any major site, setback, height, utility, or other constraints that should be investigated. Please direct me to current fee schedules and identify charges determined separately by a school district or utility provider.
If a formal application, consultation, or another agency’s review is needed, please explain the next step. I am requesting written guidance for this address and understand that general guidance is not permit approval. Thank you.
模板B:给承包商的同口径报价要求
中文:
请按附件[图纸名称/版本/日期]提供书面报价。请逐项标明“包含、未包含、暂估额度或不适用”,并列出设计报批、基础、场地与排水、室内机电、水电污水接入及升级、光伏与能源合规、家电、围栏通道、测试和最终交付范围。
对暂估项目,请说明额度、计价依据、超过额度的审批方式;对排除项目,请说明预计由谁报价或完成。请列明付款节点及其对应的已完成工作或已交付材料、预期工期、延期假设,以及执照与保险信息。
本次要求用于同范围比价,不代表开工授权或接受增项。任何范围、价格或工期变更须事先书面确认。
English:
Subject: Itemized ADU proposal and scope clarification — [address]
Please prepare a written proposal based on [drawing title, revision, and date]. Mark each item as included, excluded, an allowance, or not applicable. Identify the scope for design and permitting, foundation, site and drainage work, interior building systems, utility connections and upgrades, solar and energy compliance, appliances, fencing and access, testing, and final closeout.
For each allowance, state the amount, pricing basis, and approval procedure for an overrun. For exclusions, identify who is expected to quote or perform the work. Please include payment milestones tied to completed work or delivered materials, the proposed schedule and delay assumptions, and license and insurance information.
This request is for scope-aligned comparison only and is not authorization to begin work or incur extras. Changes to scope, price, or schedule must be approved in writing beforehand.
模板C:给贷款方的资金落实清单
中文:
请就[地址]ADU项目提供可保存的书面融资条款,列明贷款总额、预计净到账金额、费用、利率及调整机制、提款和检查条件、先投入自有现金的要求、月付计算、到期与转贷安排、延期费用和提前还款条款。
请说明是否重贷或影响现有主屋贷款;是否使用ADU租金作资格审查、使用已存在还是预计租金、采用什么证明。请明确哪些条件尚未满足,以及哪些资金尚不构成已承诺可用资金。
English:
Subject: Written financing terms and funding conditions — ADU at [address]
Please provide written terms identifying the loan amount, estimated net proceeds, fees, interest rate and adjustment rules, draw and inspection requirements, required borrower cash contributions, payment calculation, maturity and conversion terms, extension charges, and prepayment provisions.
Please explain whether the existing first mortgage would be refinanced or otherwise affected. If ADU rental income is used for qualification, identify whether it must be existing or projected income and what documentation is required. Please distinguish unmet conditions and uncommitted funds from financing that is actually committed and available.
上述模板用于取得信息和澄清范围,不是正式合同、法律通知或保证机构必须按模板作答的文件。
十一、配套核算表的使用边界
配套文件为《北美华人网_住房专题14_ADU核算表.xlsx》。建议先另存自己的项目版本,再替换蓝色输入。黄色区域中的数值均为示例或需要你确认的假设。
按顺序使用: 先改“成本预算”,再改“输入参数”,看“核算结果”,最后看“压力测试”。 “说明与来源”保留模型口径、来源和核验日期。
模型自动计算完整预算、自有资金需求、有效租金、NOI、大修储备后现金、月供、现金回报、盈亏平衡租金和贷款上限。压力测试给出低租金、高空置、高利率及组合情景。
它不做以下判断: 房产能否获批、贷款是否获批、实际租金是否可信、税务成本基础、逐月工程提款、复杂浮动利率重设、多笔不同贷款、套现重贷对旧贷的完整影响,以及多年持有或出售内部收益率。出现这些情况,按文中方法另建明细,不让一个简化结果替代必要核实。
特别注意:把贷款额改成零时,本模型会把可识别的贷款费用与建设期利息从全现金预算中剔除;但所有非融资前期费用仍然保留。已有部分融资成本实际发生的项目,应将不能取消的部分另列,不能因为现在决定付现金就当它从未发生。
最终要回答的不是“ADU好不好”,而是:在这块地、这个全成本、这个融资和可证明的租金下,你愿不愿意承担它最差的资金缺口。
官方来源与核验记录
核验日期:2026年9月23日。 正文数字来源分为两类:法律与行政规则引用以下官方资料;价格、租金、保险、利率、费用比例与回报目标均为本文明示的教学假设。计算结果可由配套表复算。
[1] CalHFA|ADU Grant Program。 官方页面;核验当日页面仍显示2023年12月28日资金全部分配的更新及防诈骗提醒。用于判断不能默认获得40,000美元补助,不据此断言所有其他地方资助项目都关闭。
[2] California Legislative Information|Government Code §66311.5。 现行条文;2026年1月1日起生效的SB 543修订版本。重点为(c)(1)影响费门槛、(c)(2)定义、(c)(3)学校面积规定、(d)与(e)连接和容量收费。
[3] California Legislative Information|Government Code §66317。 现行条文;核对15个工作日完整性认定、符合条件的60日审批及书面申诉机制,不将其等同于施工或入住时限。
[4] California Legislative Information|Government Code §66323。 现行条文;重点为特定法定审批路径、独立ADU标准及(e)超过30天的出租期限。
[5] LA County Planning|Step-by-Step Guide for ADUs。 官方指南PDF。仅用于说明县级流程的非建制地区管辖语境;这是较早版本,不使用其旧技术门槛替代2026年州法。
[6] LA County Planning|2026 ADU Ordinance Amendment。 项目状态页;核验页面“Draft Evaluation Phase (Updated July 2026)”及“草案不具有法律效力”的说明。
[7] HCD|Accessory Dwelling Unit Handbook,March 2026。 官方手册及版本入口;重点核对印刷页22—23的学校、影响与连接费用说明。费用正文和现行法条优先于手册中仍沿用旧措辞的提问标题。
[8] California Energy Commission|2025 Building Energy Efficiency Standards。 官方页面;核对2026年1月1日及以后申请的适用时间。
[9] California Energy Commission|2025 Energy Code ADU FAQs。 官方问答;核对新建独立ADU新增光伏、附着式ADU差别与BESS-ready的条件及例外。
[10] CSLB|ADU项目预付款与住宅改善合同。 ADU付款提醒PDF、合同说明;用于首付及进度付款风险提示。合同适用性质和特殊例外应另核。
[11] California State Board of Equalization|New Construction。 官方说明,重点为“Valuation of New Construction”和“Construction in Progress”;另参照Santa Clara County Assessor的ADU说明。不使用任何县的示例作为所有地址统一税率。
[12] CFPB|What is a home equity line of credit (HELOC)? 官方说明;页面标示2026年8月31日更新,用于提款期、还款期和浮动利率风险。
[13] Fannie Mae Selling Guide|Rental Income from the Subject Property。 现行产品规则;核对“ADU Limitations”。仅说明贷款产品有具体资格限制,不作所有融资产品的一般规则。
[14] IRS|Publication 527 (2025), Residential Rental Property。 官方全文;2025报税年度版本,核验内容用于一般出租收入、押金、折旧和费用边界,不将其包装为完整2026报税方案。另见IRS住宅出租折旧问答。
[15] California Legislative Information|Government Code §66342。 现行条文;用于地方可选择允许公寓产权分别转让的机制及条件,不代表具体城市已经采纳。
[16] California Department of Justice|Landlord-Tenant Issues。 官方租赁保护入口;用于州保护与地方规则可能并行的提醒。具体单位豁免、租约与终止租赁程序须另行核验。
[17] HCD|Accessory Dwelling Units。 官方入口;页面提供ADU技术协助与潜在违规问题提交门户,不保证个案结果或审批时间。
使用边界
本稿没有取得任何具体地块的产权报告、现场工程意见、服务升级报价、保险承保文件或真实租约,因此不作具体地块收益承诺。洛杉矶县Assessor的ADU动态页面和洛杉矶市LAHD的部分ADU页面在本次工具读取中未取得完整正文;本稿不以未取得的页面内容证明逐址税务或出租豁免,而采用已核实的州级及其他官方说明。
加州Education Code §17620的独立页面本次读取未成功;本文不独立推导“正好500平方英尺”项目的最终学校费,仅引用已核实的Government Code §66311.5和HCD手册,并要求向实际学区取得书面核费。任何金额仍以收费机构对具体项目的现行合法核定为准。
实际使用前,应重新核对州法、地方条例、能源规范、补助状态、贷款限制和税务年度资料。配套核算表作为免费独立工具提供,使用前请另存项目副本并替换示例数据。
